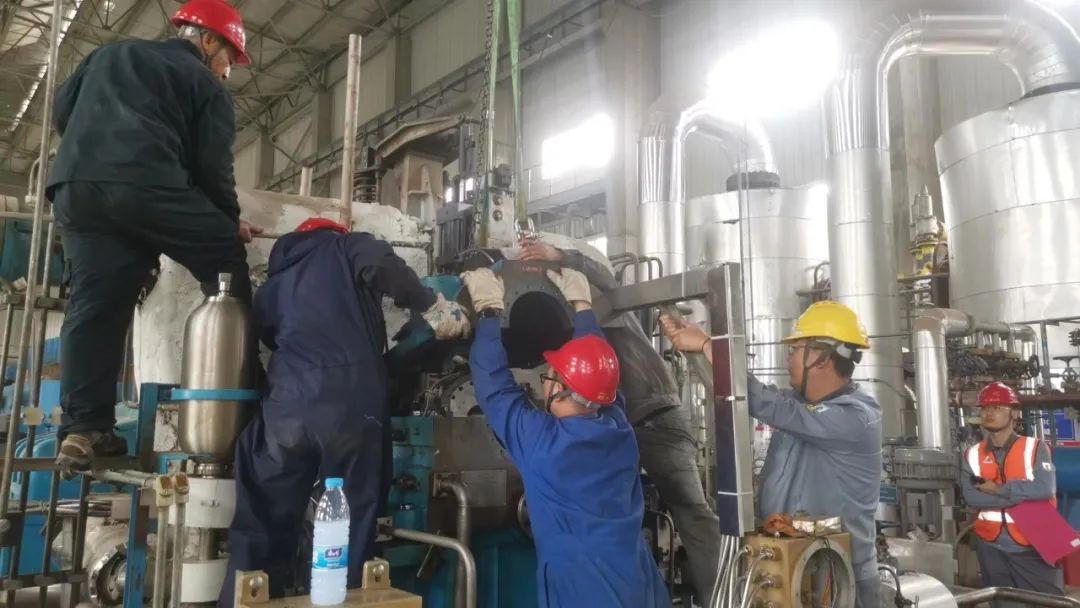

5月4日凌晨3:00,随着A系统氨压机、合成气压缩机运行的戛然而止,合成氨A系统开始进入紧张有序地停车检修阶段。 室外春雨绵绵,现场灯火通明,此时的合成氨A系统检修现场也是异样的忙碌。大家纷纷抛却“五一”小长假旅游之后的疲惫,即刻投入如火如荼的检修现场。一辆辆电动三轮车忙碌穿梭着,一台台清洗机、吊车在点位轰鸣作业,一队队检修人员在脚手架上挥汗劳碌……所有人力物力正成合围之势,一场振奋人心的合力赛就在合成氨A系统检修现场拉开帷幕。 本次检修共涉及6个工段,合计检修、清理等项目共179项。以C1802汽轮机检修工作为主线,同时借机开展C1802凝汽器清洗、陕鼓2#增压机检修、T1501检修、老厂减温减压站移位等5项重要检修项目。 为确保检修工作顺利进行,机械动力部及相关分厂把责任落实到人,连续24小时现场跟踪协调检修中的各种问题和突发情况;安全环保部负责应急救援消防准备工作;生产技术部负责工艺处理的协调,认真履行检修质量验收职责,严格把关,对发现问题现场要求立行立改,有力确保了一次性单机试车和开车成功。虽然各个单位职责不同,但是,大家都为了同一个目标齐心合力往前赶,相互提醒,精密协作。 检修现场捷报频传,5月4日14:00,1#氨压机汽轮机开始检修,仪表拆线;14:13老厂旧减温减压器已经拆除保温、螺栓,开始分段拆下;15:40陕鼓2#增压机轴向串动量检测完成,开始安装非驱端轴承外罩…… 氨压机汽轮机检修现场,由维保分厂六人组成的突击队,全程配合厂家人员检修。5月4日下午4:00到5日早上9:00,他们吃在现场,困了就地靠墙打个盹,寸步不离,挑灯夜战。查图纸,测间隙,剪铜皮,调尺寸,记数据……所有的细节都是严谨细致,一丝不苟,最重要的是在汽轮机瓦座水平度调整过程中,不断的加减铜皮,拆了又装,装了又拆,他们却没有一丝怨言,所有这些,都只为给汽轮机检修项目交上一份完美的答卷。 截止发稿时,在相关部门大力支持及维保、电仪、气化、动力、尿素等相关分厂的紧密配合下,老厂减温减压站移位、吊装已完成,正在组对、配管,其他四项任务检修完成后已陆续投运。 本次检修不但重点处理了空分Ⅱ套装置增压机排气侧振动持续上涨问题,而且又集中解决了系统运行的设备隐患,完成主要换热器清理、消漏,对确保设备安全度夏,稳定生产安全正常运行具有深远意义。(机械动力部 刘江涌)
