5月27日凌晨4:00,随着B系统氨压机、合成气压缩机运行的戛然而止,合成氨B系统开始进入紧张有序的停车检修阶段。初夏的夜空繁星点点,现场灯火通明,而此时的合成氨B系统检修现场也是异样的忙碌。一辆辆电动三轮车忙碌穿梭着,一台台机器在点位轰鸣作业,一队队检修人员在脚手架上挥汗劳碌,所有人力物力正成合围之势,一场振奋人心的接力赛就在合成氨B系统检修现场拉开帷幕。
本次检修以E2810A氨冷器更换工作为主线,同时借机开展E2804清理检查、氨压机仪表消缺等7项检修任务,此次检修亮点纷呈。
亮点一:抽丝剥茧,提前筹划,确保万无一失。
为了在最短的时间内完成E2810A氨冷器更换工作,使产品产量损失降到最低,本次检修,emc网页版登录公司高度重视。5月中旬,公司副总经理王光明主持召开了两次专题会,经过充分讨论,对各个环节再细化、再落实,最终明确施工方案、停车检修项目、检修时间安排清单等。同时对维保分厂、尿素分厂、机动部、安环部、生产部、外委工队的职责进行明确分工。会后,各单位高度重视,迅速行动。机动部即刻落实E2810A设备、吊车的具体到厂时间、进厂路线,维保分厂提前完成E2810A附属管道的预制,完成支氨管线200余条螺栓更换,尿素分厂已备齐所有检修所需备件和材料,确保一次安装成功。21日维保分厂、尿素分厂又开展阀门更换模拟演练,熟练检修每个环节,确保实际检修期间顺利进行。
亮点二:枕戈待旦,勠力同心,跑赢检修接力赛。
此次检修,维保负责在检修之前完成管道预制、搭架、阀门更换工作;尿素分厂负责提前做好工艺处理;外委工队负责设备整体更换和配管;机动部负责检修协调;安环部负责应急救援消防准备工作;生产部负责工艺处理的协调与把关;综合管理部也定时定点给现场派送可口的加班工作餐、饮料、矿泉水。虽然各个单位职责不同,但是,大家都为了同一个目标齐心合力往前赶,相互提醒,精密协作。27日下午E2810A安装就位后,公司果断决定,把原该由外委工队负责的循环水管道安装任务交给维保分厂施工,又进一步加快了进度。检修进度计划成为一支无形的接力棒,被各参赛队员有序快速传递,往最终目标冲刺。

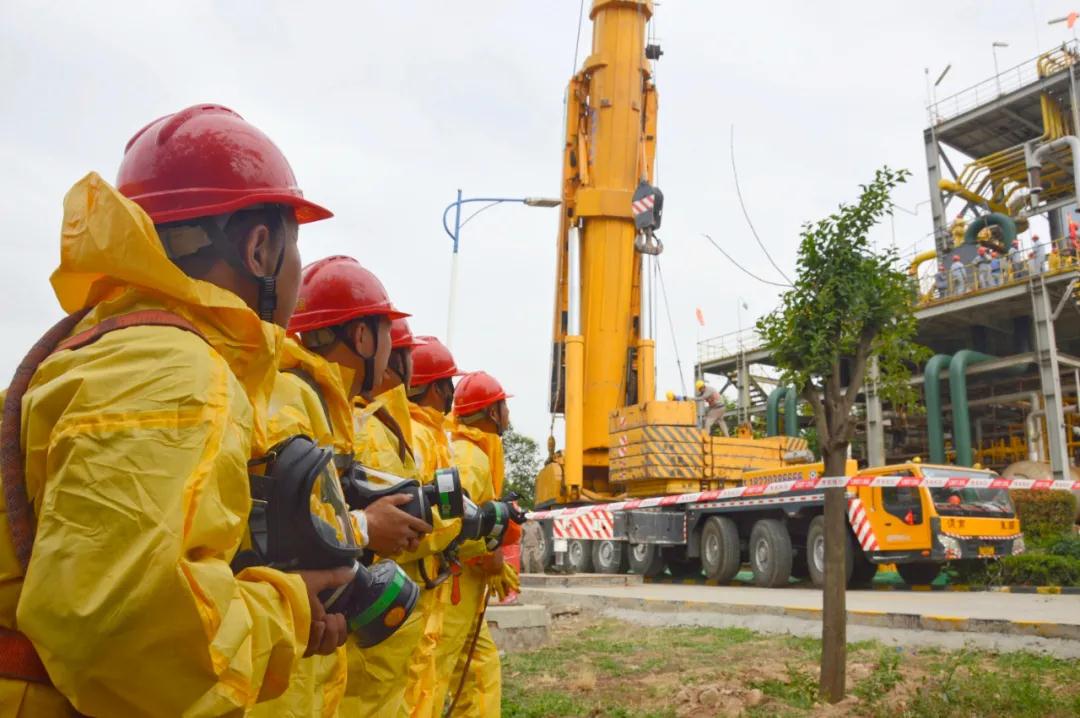

亮点三:通宵达旦,使命必达,一展陕化新风采。

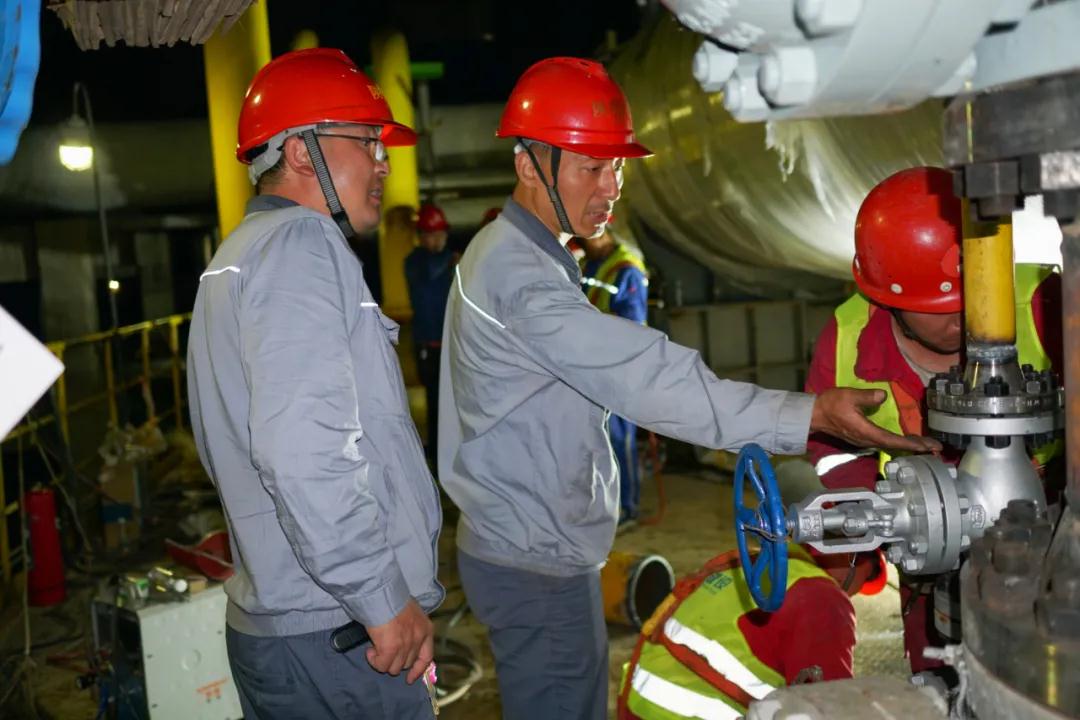

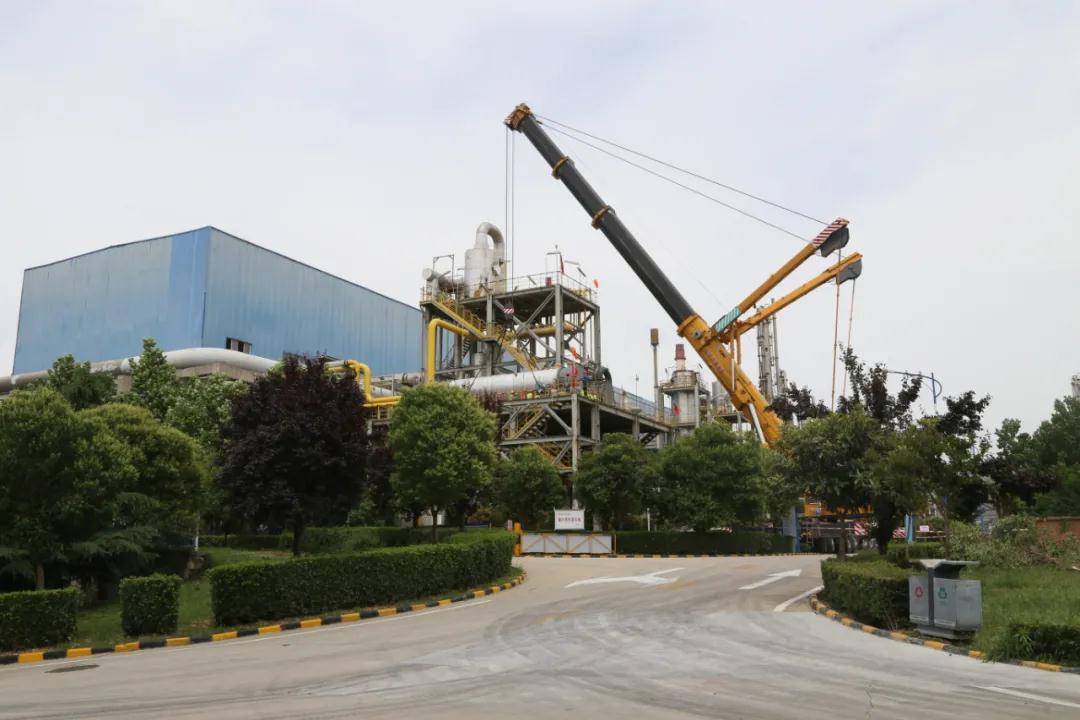

自从26日下午五点以后,设备管理微信群里也顿时沸腾了,一阵阵嘚嘚的微信消息提示音、一条条闪动的消息画面传递着接力赛的进度情况:“26日18:30,维保加班割除E2810A北边吊架,清洗机已到位” “27日4:00开始拆 E2804封头”“6:30设备已到东门,与司机勘查进厂路线,500吨吊车进厂”“7:00消防车就位”“9:30阀门更换完成”“10:20吊车已就位,准备就绪,11:57旧换热器吊离,13:30新换热吊装到位”“15:12合成气压缩机开启”“23:20 E2810A底部最后一道焊口氩弧焊打底”……整整一天一夜,维保分厂、尿素分厂、外委工队成为这场接力赛的赛手,拧成一股绳,铆足一股劲,手持检修进度计划干到底,传递好接力棒,使检修各工序衔接紧密,环环相扣,争分夺秒,干出了落实加速度,E2810A阀门更换项目比原计划时间提前2小时完成,E2810A设备更换完成交工艺比原计划整整提前12小时。
本次检修不但锤炼了过硬作风,提高了作战能力,也集中解决了系统运行的设备隐患。本次换热器的更换、清理,对日后提升生产循环水水质管理、确保设备安全度夏具有深远意义。(刘江涌 付浩)
