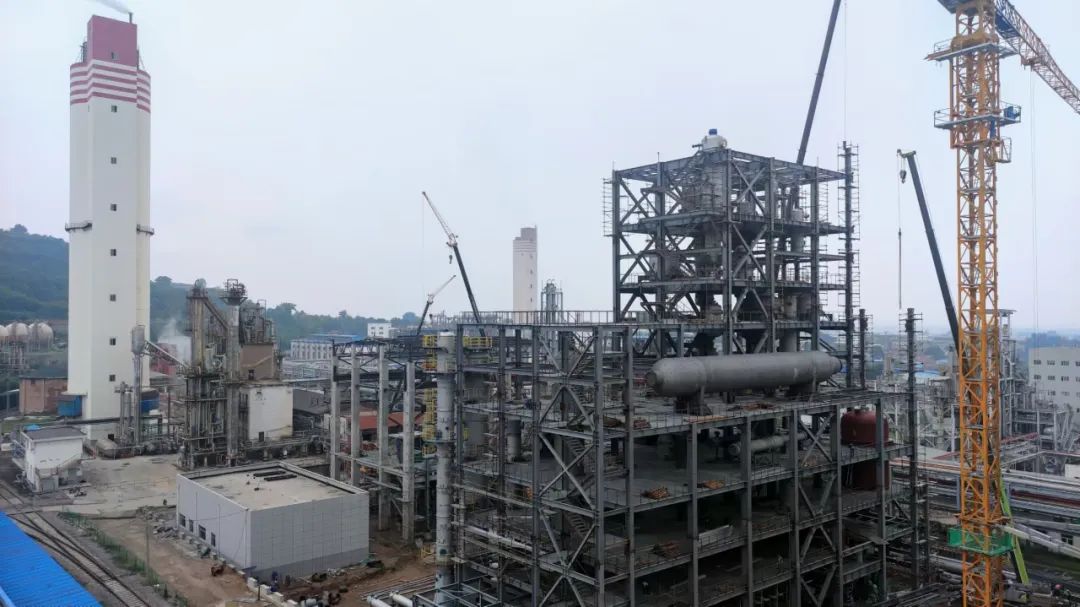

近日,随着尿素工序装备提升改造项目813装置脚手架的顺利拆除,标志着本工程建设施工重点已从土建工程全面转入设备、电气仪表及工艺管道的安装阶段。 7月份以来,频发暴雨、高温高热等极端天气,对外墙作业、屋面防水、钢结构焊接和设备吊装等户外作业影响较大,制约了尿素工序装备提升改造项目的整体工程进度。面对困难,项目工程部积极应对,要求施工单位在确保安全和质量的前提下,重新安排进度计划,细化到每日工作量,并在必要时增加作业人数,以确保项目按期完成。此外,通过每周例会,现场交流,细化分工,如供材进厂、图纸交付等工作,具体指定相关部门,落实责任到人,跟进完成,确保不影响施工整体进度。针对施工现场交叉作业多、场地紧张等问题,由我方工程管理人员现场实地协调并解决,从而有效避免窝工现象。 针对前期土建工程施工影响厂房等设施安装问题,工程部技术人员严格要求施工单位按照图纸施工,并联合监理单位每日开展巡检工作,全程参与质量控制,对重点部位施工及材料进场进行现场质量监督,发现质量问题,及时指正,整改合格后方可继续施工。在设备安装方面,要求安装单位执行好“找平、找正、找标高”的标准,确保设备安装后不会影响后续的工艺管道安装工作。在工艺管道及钢结构安装的焊接作业中,严格审核进场焊工持证上岗情况,并通过监理单位组织现场焊工考试,合格后方可进行作业。总之,项目从规范标准做起,从每一个环节上抓起,用数据说话,不放过每一台设备,每一处部位,每一个细节,切实做到安装质量过硬,验收标准精细,确保质量验收覆盖率100%,施工质量合格率100%,为后续安装工作顺利推进打下坚实的基础。 目前,该项目307(装置变电所)和839(包装楼)的装饰装修作业、813(尿素造粒)的二次结构施工也已基本完成,811(二氧化碳压缩)及812(尿素合成)现有设备已安装就位。同时,项目配套设施如排水提升池B、新增管廊桥架等按计划组织施工。工艺管道、电气仪表的安装工作已顺利开展。所有现场施工参建单位、人员,齐心协力、高效配合,确保项目建设按期交工。(机械动力部 张伟)
