经过51小时的奋战,电仪分厂圆满完成了3#变压器的更换任务,于4月14日晚7点40分开始正常供电。
4月12日下午5点55分,瓜坡变3#变压器运行中跳闸,经检查发现3#变压器110KV侧中相开路。电仪分厂立即汇报机动部,确认故障为变压器内部中相开路,必须返厂进行解体检查大修。当晚立即开会研究制定方案,决定将原2#变压器挪至3#变压器位置应急使用,待3#主变外送大修完成返厂后再恢复原位。
为保证检修生产两不误,电仪分厂成立了变压器移位更换电力恢复小组和电力系统监控运行专业小组。当时瓜坡变只有1#变压器和1#后置发电机运行,为了保证BDO正常生产,分厂担负起巨大的责任,变压器只有20000KVA的容量,瓜坡变有功总负荷却达到了26000KW。如果发电机甩负荷,将会造成1#主变跳车,瓜坡变全站失压。在此情况下,分厂领导和技术员全程跟随化肥厂301总变各运行班组带班值守,在总变岗位上配合总变值班员进行监控,合理调整负荷,确保抢修期间系统安全运行。变压器移位更换电力恢复小组实行专业骨干人员2班倒,24小时不间断作业进行变压器的拆除、移位、检测、调试及高压柜改造,确保抢修进度连续推进不停步,争取在最短的时间内完成抢修工作。

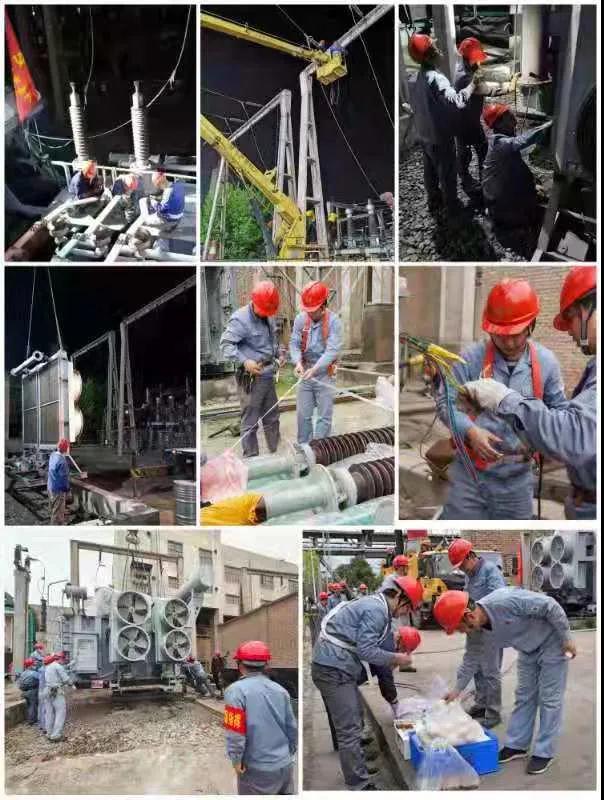

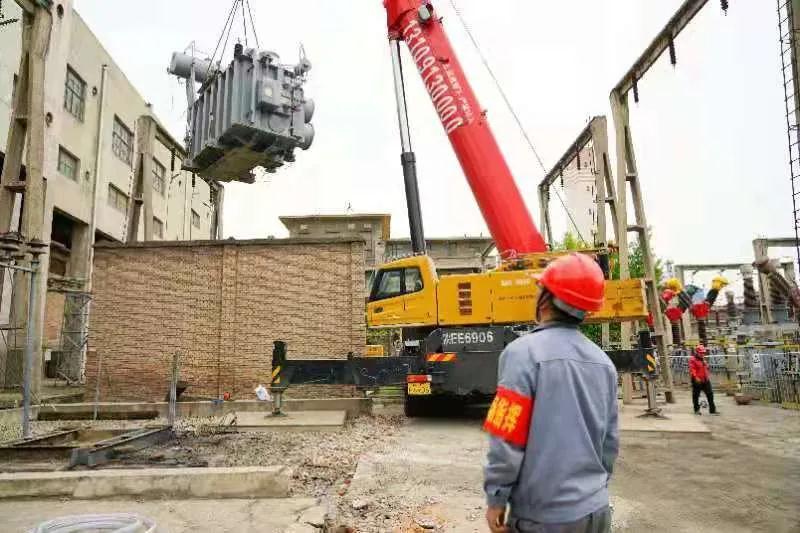

经过连夜奋战,4月13日上午顺利完成了故障变压器的吊离和2#变压器吊装就位工作,工作人员就地简单用餐后,立即进行变压器顶部高压接线柱安装。虽然接线柱每个重达160多公斤,而且上部下部装有易碎的瓷瓶,安装技术要求高、难度大。但所有人员参战人员不畏艰难、迎难而上,严格按照技术规范,全神贯注、小心翼翼的进行安装作业。下午2点,天公不作美,淅淅沥沥的下起了小雨,但冰冷的雨水丝毫阻挡不了大家的工作干劲。安装进度直至下午5点完成,但由于雨量逐渐增大,变压器内部易受潮,其余两相接线柱孔打开存在潜在风险,被雨水淋透的参战人员依依不舍的离开了现场,心里还在埋怨着“这雨下的真不是时候,可耽误了进度,快点停吧!”在此期间,高压柜改造仍在紧张而有条不紊的进行作业。
4月14日早6点,所有参战人员就已经就位开始作业。由于此变压器购买至今系首次投运,所以必须要进行严格的投运前检查、绝缘电阻和直流电阻测试方能投运。在完成了其余两相接线柱安装,做好各项准备工作后,机动部联系的专业检测人员立即在现场开始测试,测试合格后,开始进行投运前的最后检查确认工作。
在整个抢修过程中,相关部室、分厂主管领导及专责全程指导、监护,并做好后勤保障服务,参战人员各司其职、协调行动、攻坚克难,为13万吨和27万吨尿素稳定生产提供了有力保障。(刘立东 付浩)
