8月26日晚11:30分,动力分厂2号锅炉按计划顺利并入系统,实现一次开车成功,标志着2号锅炉检修任务圆满完成。

“越到这个时候就越不能着急,要冷静下来好好思考还存在什么问题;越到这个时候我们就更要一步一步来,争取一次点炉成功。”8月26日早8:00交接班会上,动力分厂厂长袁延文说道,“我知道大家最近都很辛苦,我们在这最后的关头就更要沉住气,大家再坚持一下,我们一定可以做到的”。


2号锅炉自上次点火投运以来已连续运行11个月,由于2号锅炉高温省煤器泄露,影响锅炉系统平稳运行,分厂领导高度重视,多次召开会议讨论研究2号锅炉检修方案,报emc网页版登录审批通过。

此次检修主要有盲堵2号锅炉省煤器泄露部分管束;检查2号除尘器布袋有无漏点;经过测量水冷壁管管壁厚度,对不符合要求的8根管段进行更换;清理并疏通空气预热器内的炉灰;脱硝催化剂更换;磨煤机内检以及锅炉外部检测等多项任务。其中最难的任务莫过于更换脱硝催化剂,当催化剂的老化发生到一定程度,会导致脱硝效率不能达到设计值,烟气中氮氧化物的排放不达标,氨逃逸率增加,因此分厂特决定更换一层脱硝催化剂,可脱硝催化剂装置重达1吨,吊装的位置及安全措施是个难题,分厂领导为了不耽误检修进度,连夜研制出周密详细的吊装方案,将所有预想的问题都逐一落实到人,次日便一直坚守在现场指挥并协调,饭都顾不上吃,直至催化剂更换完毕,心里的石头才落地。

检修期间,分厂所有人员发扬一不怕苦,二不怕累的精神,分厂领导、技术员、安全员始终坚守检修第一线,自觉放弃周末,加班加点,严格作业票证的签字、审批,严格动火、进受限空间票证的办理、分析和把关,紧盯检修进度和检修质量,及时协调和解决检修过程中出现的问题,掌握检修进度,根据存在的问题及时进行解决,细化每个检修环节,确保了检修的顺利进行。锅炉运行操作人员兢兢业业、时刻坚守在岗位,由于本次2号锅炉检修任务繁重,班长带领班组人员在非当班情况下,主动过来加班,既保证了剩余2台锅炉的安全稳定运行,又监管着现场安全作业。

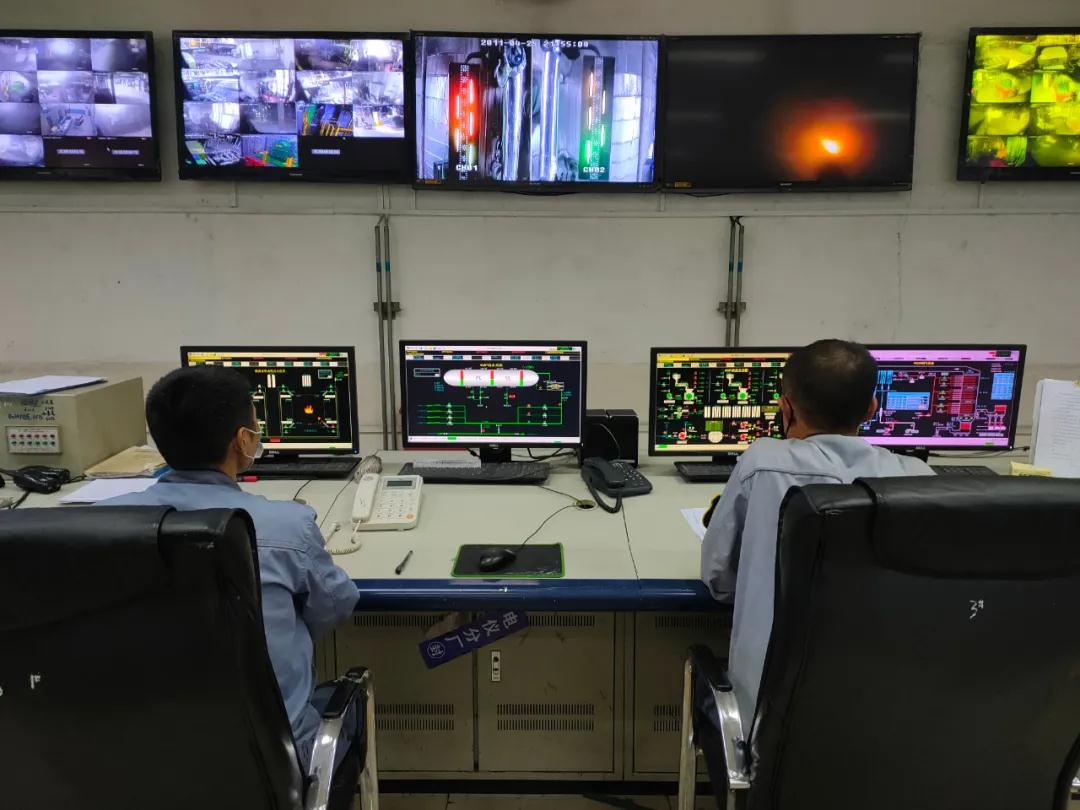

经过8天8夜的连续奋战,26日18:00分,2号锅炉试验、试压正常,所有传动设备运转正常,点炉工作准备就绪,18:20分2号锅炉开始点炉,升温、升压、经过6个小时后安全并入蒸汽管网,保障生产蒸汽的充足供应。(动力分厂 田格  武金红)
