6600米!电仪分厂顺利完成301至302E电源电缆敷设
发布时间:2023-10-20     作者:苏明珠   分享到:

10月19日18时15分,随着作业人员将最后一根电缆顺利敷设进301总变,标志着在接连奋战数日后,电仪分厂顺利完成301至302E电源电缆敷设。目前,电仪分厂正加紧制作电缆头,完成耐压试验等测试,确保电缆投运顺利完成。

据悉,电仪分厂针对此次敷设电缆严格制定敷设方案,在保证生产正常运行的情况下,抽调五十多名党员和骨干人员投入到作业中,保质保量地完成电缆敷设任务。此次电缆型号为ZR-YJV62-1*400,单根长度为550米,共计12根,全长6600米,已全部在电缆桥架敷设。

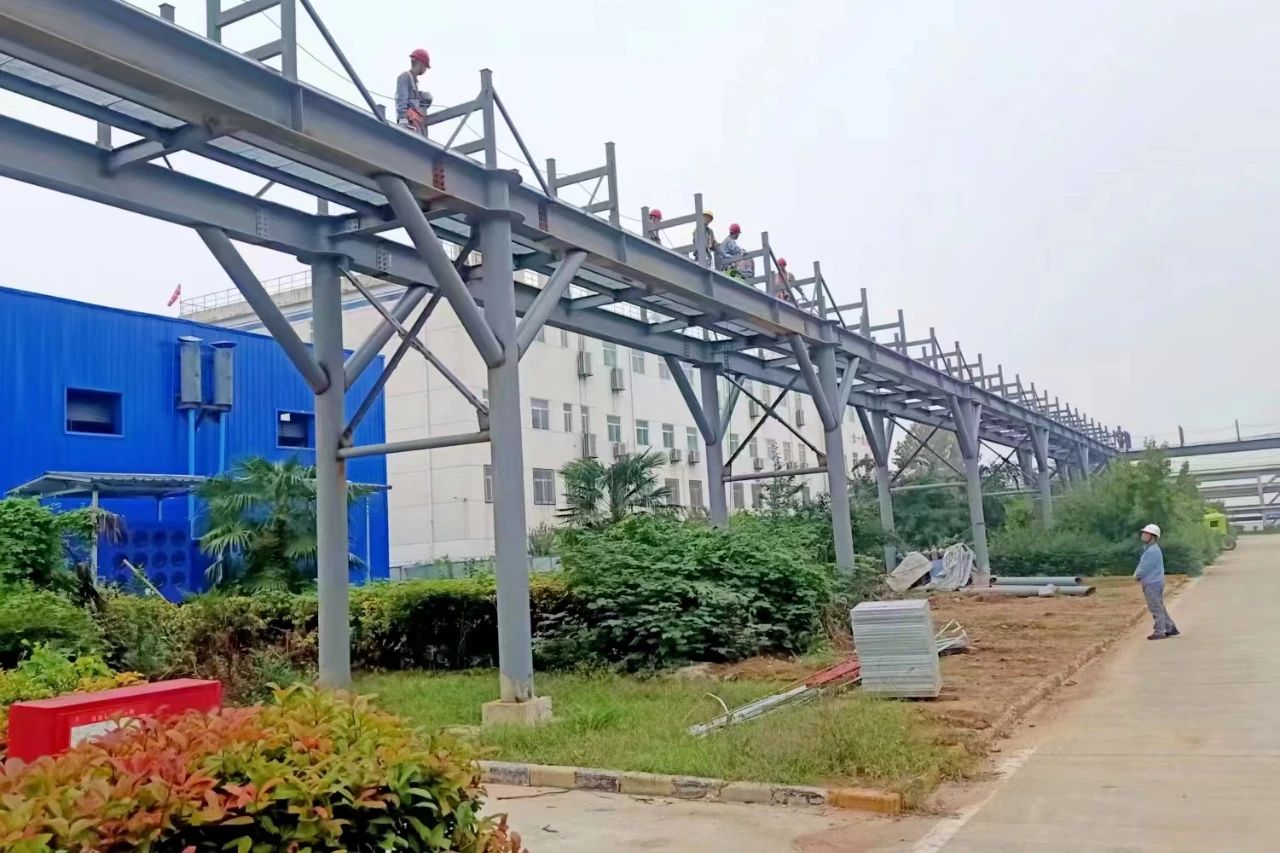

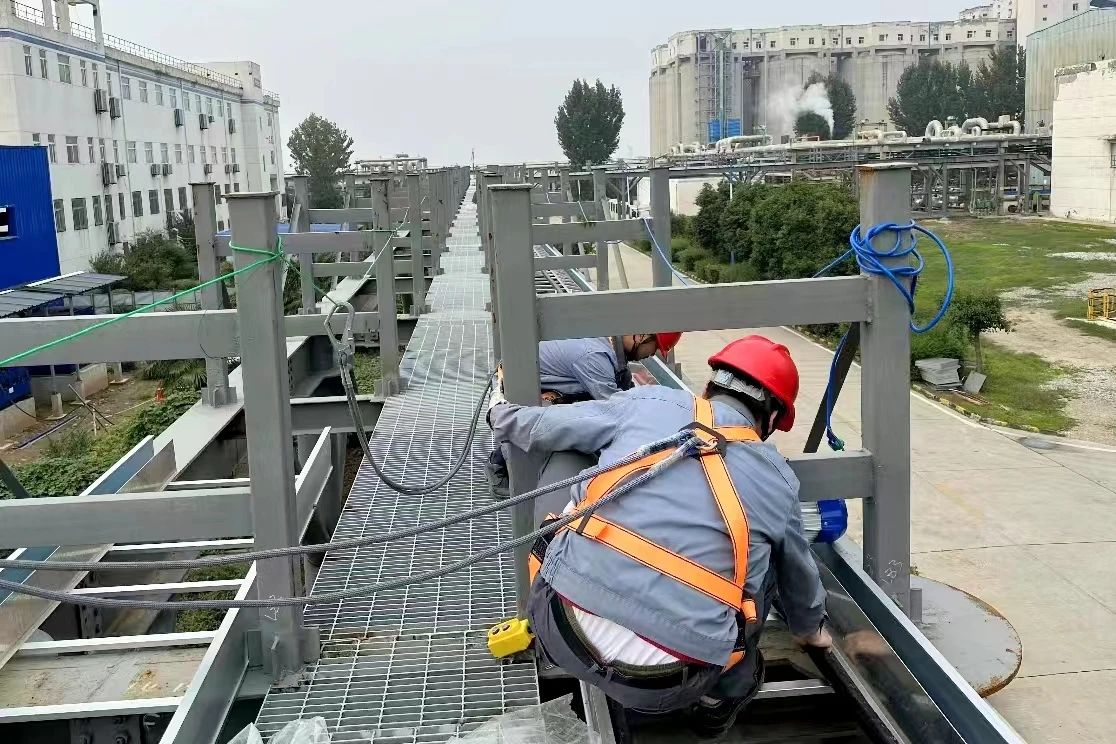

10月12日13时30分,全体作业人员穿戴整齐接受施工前的安全教育及安全检查,随即按照事先制定好的敷设方案开始作业。围绕着电缆盘,四名作业人员配合着使力,将电缆顺着电缆盘转动方向慢慢引出,通过电缆输送滑轮的助力送至桥架;其余作业人员按照电缆走向固守各自点位上,在对讲机内“1#输送机开机、2#输送机开机……”的指令声中一根根电缆被敷设到位。因此次电缆敷设路程长,桥架室旧电缆较多,作业人员紧密配合,依靠人力缓慢将电缆往前输送,保障了运行电缆安全。


为确保电缆敷设保质保量地安全完成,电仪分厂科学部署安全生产工作,时刻注意天气的变化,合理安排作业时间,进入秋季降雨增多,对电缆敷设工作造成了较大影响,分厂项目负责人雨后多次登上桥架观测,待不存在湿滑等危险因素时召集作业人员开始作业,以提高工作效率;保障施工安全,项目负责人及安全员全程巡视提醒,严禁施工人员违反登高作业规范,切实消除各类违章和事故隐患。针对电缆施工,制定了电缆技术、质量、安全要求,保障电缆在运输装卸过程中,电缆及电缆盘不受到损伤。

6600米!301至302E电源电缆及配套的通讯光缆历时一周敷设完成!目前,复肥电源迁移、302C、302B电源及配套的通讯光缆和接地设施改造完成,待301至302E电缆及配套设施投运后,公司电力系统将大幅度消除电缆中间接头隐患,保障电力系统供电安全稳定,为公司实现“安环稳长满优”运行奠定坚实基础。(电仪分厂  苏明珠)
