鏖战雨季 攻坚克难 维保中心高效完成洗涤塔更换作业
发布时间:2025-09-22     作者:吴颖   分享到:

秋雨绵绵,寒意渐浓。面对雨季施工的困扰,维保中心经过周密部署和连续奋战,克服了现场组织难、吊装风险大、时间任务紧等的严峻挑战,见缝插针与天气“打游击”,安全高效完成了热力中心脱硫洗涤塔的更换作业。


热力中心洗涤塔使用周期已长达8年,按照环保要求列入热力中心2025年度计划检修项目,维保中心第一党支部将此项任务作为攻坚克难项目,经过两个多月的精心制作,制造维修压容班全体人员完成符合质量要求的新洗涤塔。9月15日,3#锅炉停车具备更换条件,维保中心迅速组织党员突击队开展安装作业。

面对多雨天气,维保中心提前研判,选择周内唯一无雨的9月20日作为安装日期。在安装前,由于旧塔地脚螺栓需要重复使用,班组提前对地脚螺栓进行了专项处理,利用前期下雨时间拆卸割除,进行外丝修复和润滑处理,使地脚螺栓达到安装质量标准。洗涤塔质量约45吨、直径6米、高度10米,吊装难度较大,班组制定了详细的吊装方案,明确现场指挥体系,做好各项安全预案,为顺利安装奠定了坚实基础。

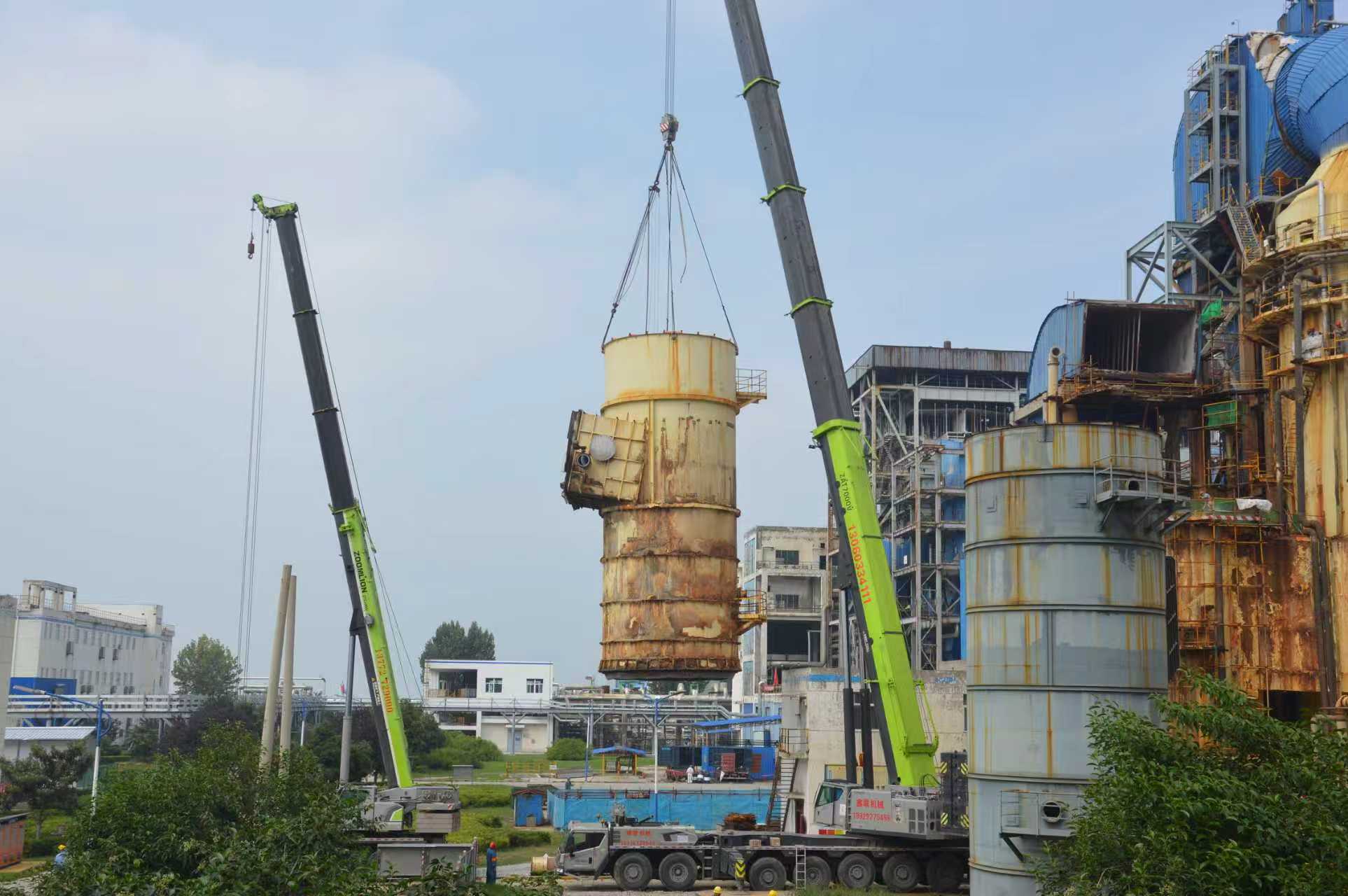

9月20日清晨6时,700吨吊车准时进场进行配重搭载,汽运班吊车协同辅助。上午11时,所有准备工作全部就绪后更换作业随即展开。在开始旧塔试吊过程中,由于管内物料暨下部塔体原因,大臂起吊至合理吨位后无法继续作业。面对突发状况,检修人员果断出击,全员上阵,运用大锤、撬杠、千斤顶等辅助工具,成功将塔体撬开缝隙,成功为塔体吊装扫清了障碍。在新塔吊装环节,班组充分借鉴旧塔起吊经验,对起吊钢丝绳长度进行精准微调,使新塔在吊装过程中保持平稳,一次性准确进入安装区域,展现了高超的专业技能和丰富的实战经验。

在整个作业过程中,维保中心始终坚持“紧日子”思想,将节约意识贯穿始终。通过统筹协调,将所有吊装作业集中进行,避免压车,最大限度地提高了设备使用效率,节约了吊车台班费用。同时利用旧塔可用的阀门附件进行后续安装工作,有效降低了成本支出。

此次洗涤塔更换任务的圆满完成,不仅消除了重大设备安全和环保隐患,保障了生产系统的稳定运行,更展现了维保中心团结协作、攻坚克难的优良作风以及精打细算、降本增效的专业精神。(维保中心 吴颖)
