日月轮回、四季更替,又是一个盛夏酷暑;日复一日、生产运行,又是一个检修周期。BDO装置工序繁多、工艺复杂,催化剂种类多、使用周期短,系统检修没有选择时间的余地,可能是数九寒天,也可能是盛夏酷暑,而这一次,就是遇上了盛夏酷暑。

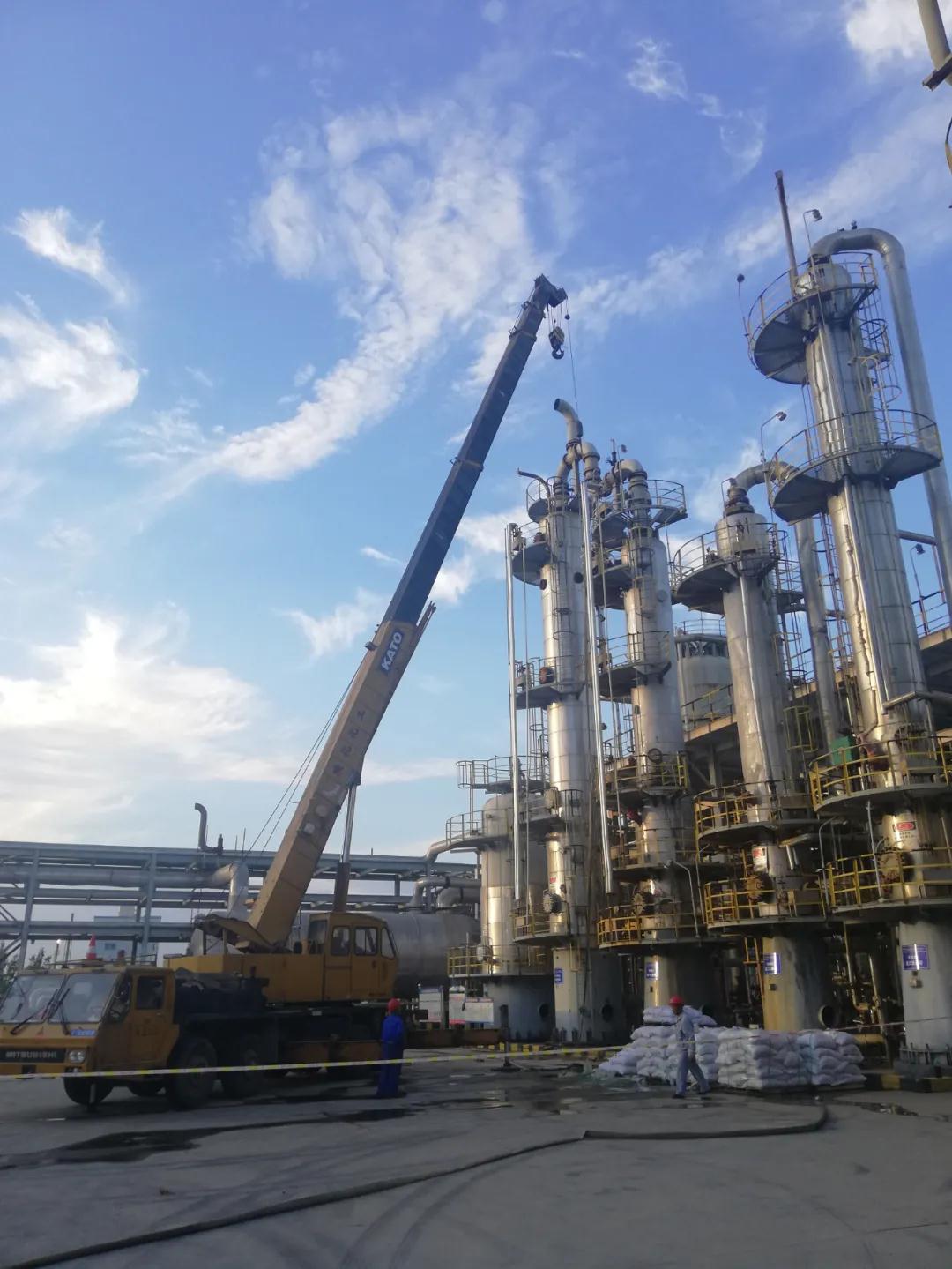

本次BDO装置检修无论是涉及范围、检修任务,还是检修时长上都可称得上前所未有,检修范围涵盖了除一期炔化之外的其它所有工序;检修任务包括一期甲醛催化剂更换、二期乙炔发生器清理、一期加氢催化剂更换、二期炔化催化剂更换、THF加氢催化剂更换以及系统特种设备检测、安全阀校验和其它缺陷消除等工作;检修时间从7月11日更换一期甲醛催化剂计划停车开始,一直持续到月底。目前检修工作已接近尾声,预计至8月1日全系统转入正常生产,检修全程几乎是历经了今年当中最难耐的酷暑时节,可以称作为夏练三伏。

本次BDO装置检修的另一个特点是检修与生产运行同时进行,根据公司总体要求,既要完成以上检修任务,又要保证完成当月的生产任务,这给系统检修工艺处理、正常的生产运行维护、岗位人员与精力分配等方面提出了很高的要求,经过BDO分厂与相关部室的精心策划,制定了边生产、边检修的总体计划方案。

随着公司的一声令下,所有BDO装置的岗位人员开始了三班两倒,骨干人员两班两倒,分厂职能人员和部室专责员更是没有固定的时间界限,所有人都在憋足气、铆足劲,只为完成检修和生产的双重任务。就在各个工段陆续完成检修任务的同时,截止7月27日,BDO当月的产量任务也顺利完成;PT装置经过一周时间系统检修,于7月22日开始已转入正常生产,目前也转入日产160吨的正常生产轨道。

酷暑时节,天气也是变换无常。时而烈日当空、骄阳似火,时而乌云密布、倾盆大雨,所有人经历过正午烈日当空的炙烤、也忍受过暴雨来临前的闷热;体验过设备内狭小空间的酷热,也“享受”过半夜时分高塔之上微凉的清风;甚至在坚守生产检修阵地的同时,还抽空充当过防洪抢险的突击队员;检修的人、清理的人、监护的人、现场检查监督管理的人,还有搞后勤保障服务的人,每个人身上的衣服是湿了干,干了又湿,分不清是汗水,还是雨水,也有可能是泪水,但没有人临阵逃脱退缩,充分体现了陕化人不畏艰辛,攻坚克难的工作作风。

生产与检修的双重任务虽然圆满完成,但其过程也充满了曲折和艰辛,期间有困难预计不足、工艺协调处置不到位、生产运行波动、检修质量不过关、质量验收把关不严、检修时间推后等等一系列问题,相信参加过检修的每个人心中都会有所思、有所想,一定有很多值得总结的经验教训。未来,生产运行还会日复一日进行,检修周期也会按照固有的周期如期到来,无论是遇上严冬还是盛夏都是很自然的事情,但一定要相信没有白走的路,没有白下的苦,只要坚持努力、真心付出,相信所有的困难和问题都会过去,BDO的生产运行也一定会越来越好。(生产技术部 张向阳)
