电仪分厂3#主变压器于12月5日22时30分正常供电,顺利投运。整个施工提前20小时,仅用不到40小时,完成瓜坡变3#主变的就位、保护改造、2#主变移位和一、二尿控制室DCS移位工作。
12月4日7:00,电仪分厂组织精兵强将在尿素装置区301总变门前集合,进行3#主变施工前安全教育和动员。施工总指挥、现场指挥和安全员分别就职责分工、施工要领及登高作业注意事项作了详细说明和安排,安全员对所有登高人的登高装备进行了逐一检查。为了争取时间,8时前办理好停电审批手续,按规范进行3#主变停电作业后,开始进入施工作业。
本次瓜坡变3#主变压器更换施工涉及2#主变拆除吊离移位、3#主变吊装就位、高压试验和保护器改造、试验工作,工序复杂、要求高、时间紧、任务重。电仪分厂在做好前期各项准备工作、仔细梳理工序的基础上,制定了《瓜坡变3#主变更换施工方案》。方案明确了每道工序的工作任务、施工人员及负责人,做到各工序工作内容清楚,人员责任明确,以便各负其责,协调推进。
公司领导、部室相关人员、汉中变压器公司服务人员亲临现场指导,电仪分厂相关领导始终坚守现场指挥。所有施工人员均能严格执行施工方案,各就各位,各负其责,互相协作,忙而不乱、有条不紊的按规范进行变压器的拆除、吊装移位、主变试验及主变保护器改造、调试。

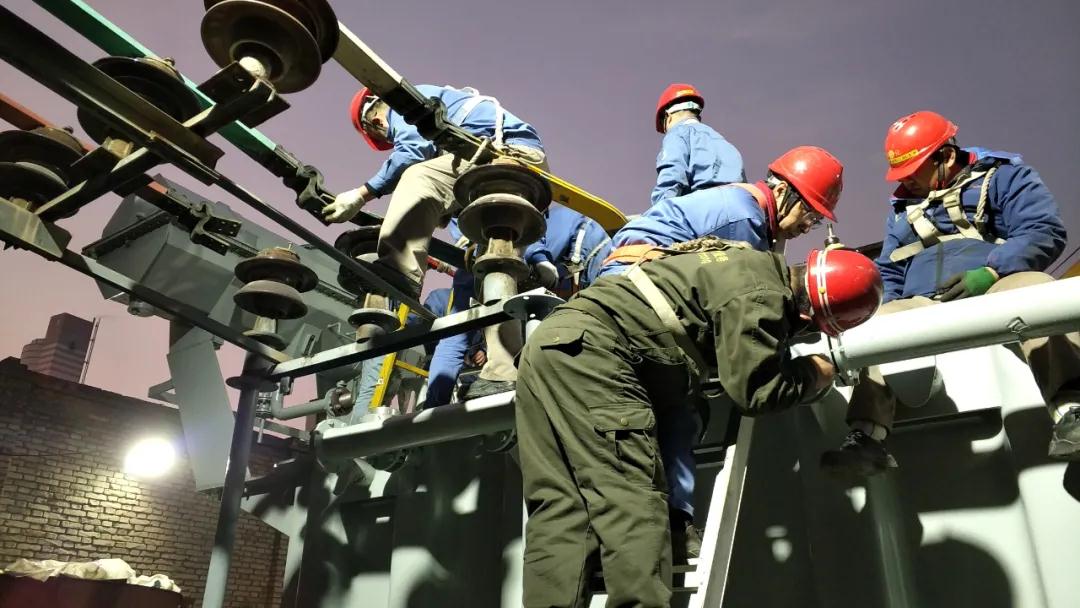

所有参与施工人员心往一处想,劲往一处使,饭点就地就餐稍事休息接着干,晚上挑灯夜战继续干,经过38小时30分钟的连续奋战,比计划工期提前20小时高质量完成了所有工序,3#主变压器于12月5日22时30分正常供电,顺利投运。期间仪表专业仅用36小时比计划工期提前12小时顺利完成了一、二尿控制室DCS移位工作。
电仪分厂抓住尿素27万吨和13万吨装置系统全部停车检修契机,精心计划巧秒安排,组织精兵强将,发扬敢打硬仗,能打硬仗的工作作风,连续奋战,仅用不到40小时就高质量完成了瓜坡变3#主变的就位、保护改造、2#主变移位和一、二尿控制室DCS移位工作,为以后13万吨和27万吨尿素稳定生产提供了有力保障。(电仪分厂 刘立东)
