维保分厂完成气化E1401/B灰水加热器整体更换
发布时间:2024-06-13     作者:吴颖   分享到:

6月11日上午,重达20吨的E1401/B灰水加热器,在制造维修压容班全体人员的努力下,稳稳的落在设备底座上,维保分厂在设备自主安装上又实现了新的突破。

6月初,根据气化单台设备大修计划,需要对704装置E1401/B灰水加热器进行整体更换。该设备为两台上下串联式结构,最大直径DN1000mm,长度为9.5米,含附件最大吊装质量18吨,自投产运行以来从未整体更换,其余3台都是由外委单位进行安装,此次交由维保分厂自主承担,是对分厂现场管理和安装能力的又一次严峻考验。


维保分厂对此次任务高度重视,由首席技师严新安负责,带领压容班成立作业组,安装前多次查勘现场,按照化工设备安装施工规范和GB30871相关安全要求,认真制定详细的施工方案,包括新设备与图纸及现场设备复核无误,和生产分厂沟通做好技术交底,对作业人员进行严密分工及安全培训,落实现场工器具和安全消防气防设施、脚手架完好情况,开展周密的准备工作,确保作业过程安全有序。

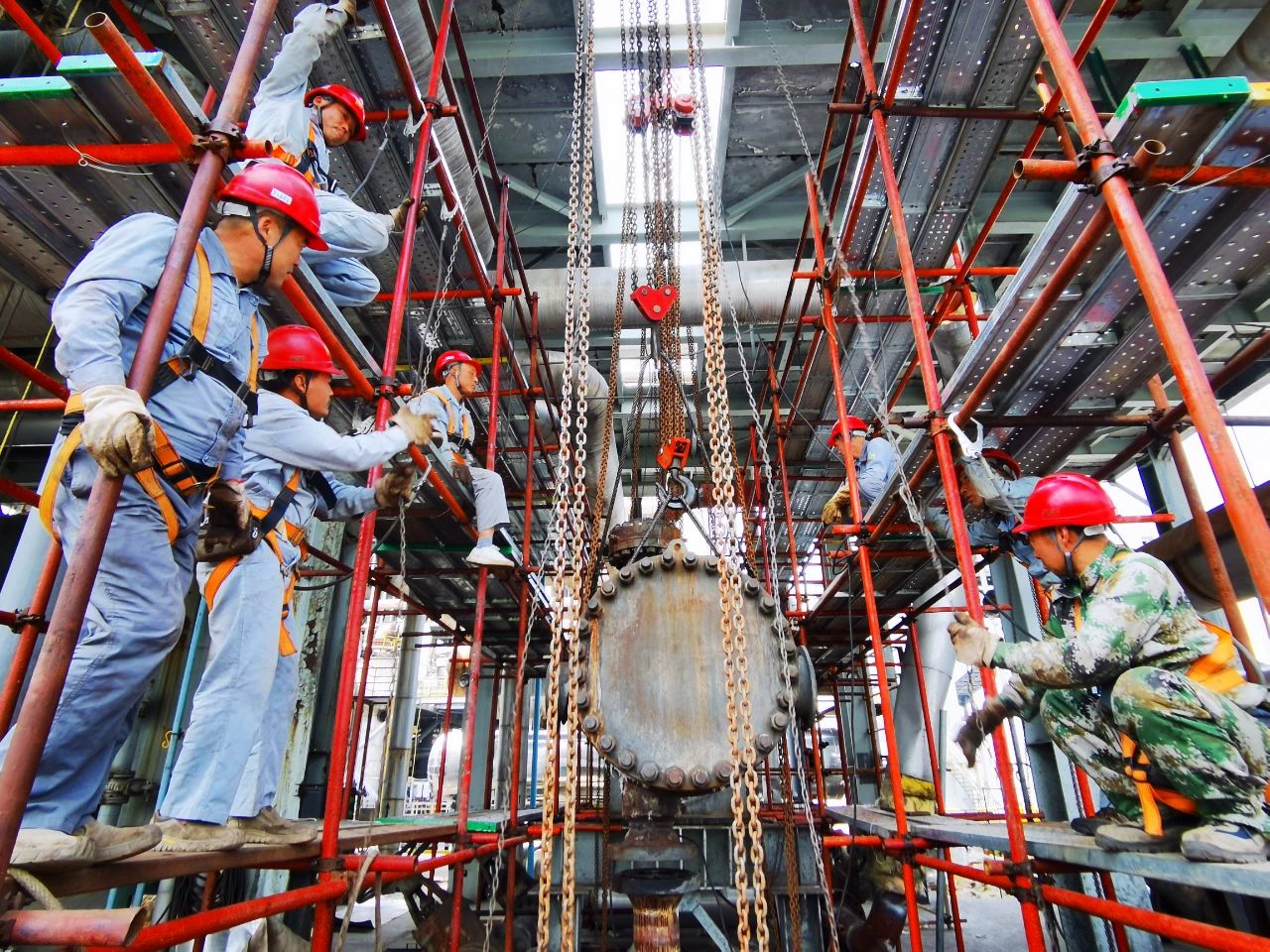

E1401灰水加热器经过多年运行,灰水在换热器内产生大量结块,旧设备重量已达到20吨。整体更换最重要的工序是吊装,装置四楼高度35m,环境复杂,四周及上部均有影响吊装的设备或框架,吊装难度很大。作业组经过周密论证,计划用两台汽车吊协同配合,单台设备用吊车整体向南侧平移,遇大梁阻碍后用20T倒链承接换绳,逐步吊至南侧护栏处,用260T吊车吊头,倒链溜尾至直立吊出。

端午节刚收假,全体人员进入现场,办理好涉及各分项作业的票证,确认作业现场“三必须五到位”后,作业组先将设备本体连接管道、附件、保温进行拆除,在设备正上方平台切割拆除800mm*9m平台花纹板,并在钢梁上焊接衬管以便于吊装,主梁挂设20T倒链4个对设备进行平移。经过长达一天的现场准备,各吊装吊具准备到位,具备吊装条件后开展吊装作业,分厂领导紧盯现场,作业组全体人员密切配合,在起重人员的指挥下,一点一点地开展平移,经过平稳有序的作业,两台设备逐渐吊出,随后按照方案逆向吊装,新设备安装到位,目前已进行连接管道和附件的恢复。

E1401/B灰水加热器的顺利安装,标志着气化分厂4台灰水加热器已全部完成更换,给系统长周期运行打下了坚实的基础。(维保分厂 吴颖)
