电仪分厂完成磷铵装置301总变电源改造
发布时间:2023-05-24     作者:李红伟   分享到:

5月23日17:00 ,“6kvI 段进线开关热备转运行”伴随着值班员响亮的复令声,磷铵301总变石堤峪电源线路正式供电。


5月21日至23日,经过三天的不懈努力磷铵301总变至石堤峪电源线路及综自系统、中央控制屏改造工程顺利完工,并投入运行。

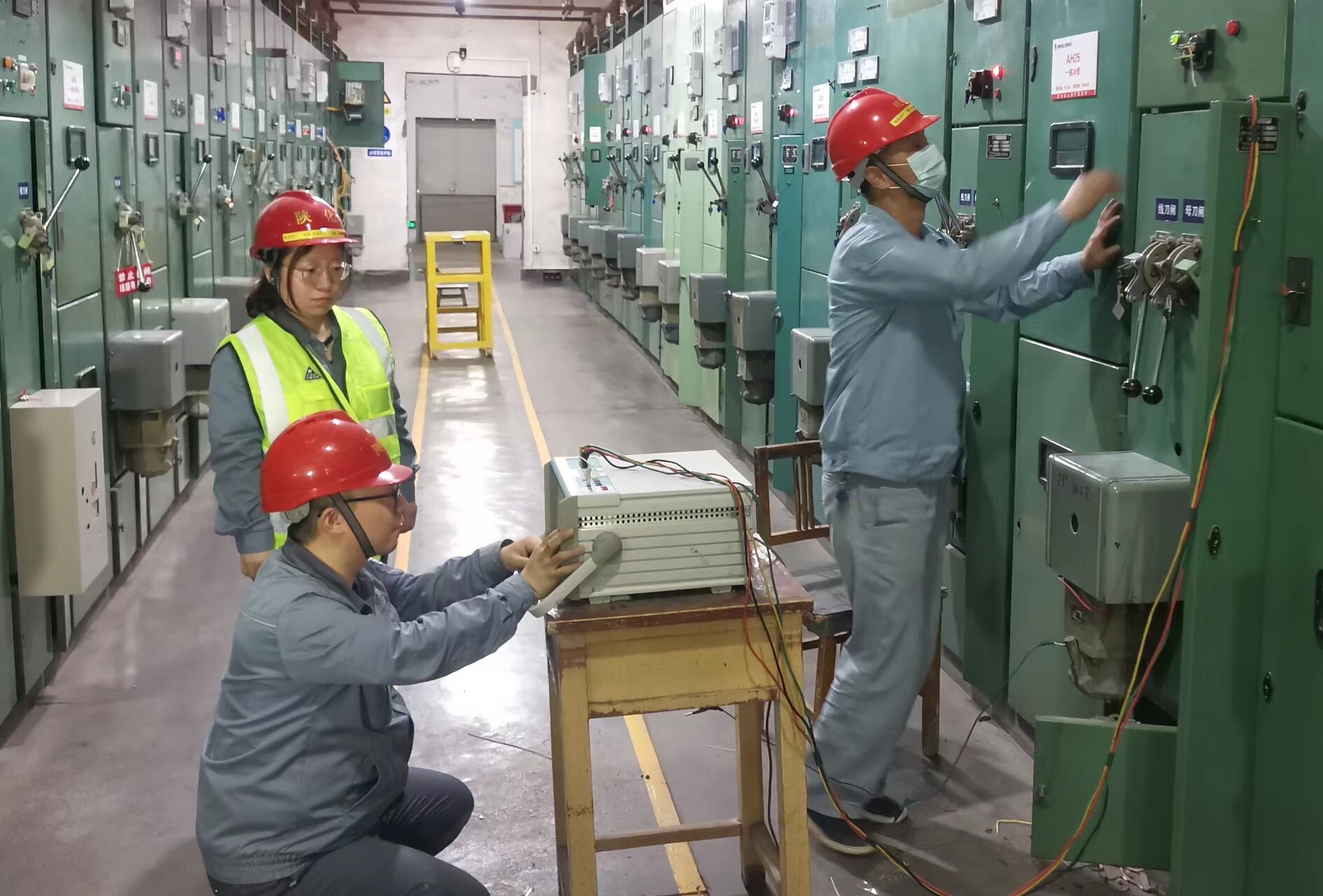

在施工前期,电仪分厂对第三方施工队的工程进度和质量进行了全程跟进和检查。为了尽快完成保护改造工作,分厂从调试班抽调宋立、荣涛两位骨干,配合磷铵总变对十台变压器和两段进线柜的继电保护综保改造及调试工作。在调试过程中发现AH18柜602变压器瓦斯继电器控制线接地故障,发现了原料变压器温度仪控制接点故障以及一铵热风机综保故障等多处问题,对发现的问题都一一对应地进行了消缺处理,确保设备后期的正常运行。

在停电施工期间,电仪分厂主管副厂长耿占臣全程蹲点负责协调施工各方的工程进度,分厂运行小组技术员许菊勤全方位的进行技术支持。参战人员每天都工作到晚上十一二点。与此同时,也借机消除了由安环部督办的高压进线柜在冷备或检修状态无明显的断开点(无隔离刀闸)的严重隐患。在中央信号屏改造中清理拆除了大量的废弃信号线路,并对高压母线进行了清扫工作。

5月23日17点,整个改造工程结束,新线路投入正常供电,它标志着磷铵装置电源改造工作顺利完成,也标志着磷铵总变供电系统的继电保护提升了一个新的高度。(电仪分厂  李红伟)
